Онтологическая модель процесса планирования работ на производственных предприятиях в мультиагентной системе поддержки принятия решений
Автор: Ляпунцова Е.В., Чечнев В.Б.
Журнал: Онтология проектирования @ontology-of-designing
Рубрика: Методы и технологии принятия решений
Статья в выпуске: 1 (59) т.16, 2026 года.
Бесплатный доступ
Представлена онтологическая модель процесса планирования работ на производственных предприятиях, интегрированная в мультиагентную систему поддержки принятия решений на основе модульного подхода. В мультиагентной системе используется коалиционно-холоническая архитектура, представляющая собой многоуровневую структуру агентов, объединяемых в статичные холоны, управляемые супервизорами, для реализации повторяющихся задач и временные коалиции, управляемые агентами-координаторами, с целью решения сложных задач. Онтология является общим семантическим пространством и источником знаний для агентов, обеспечивая когнитивную согласованность их действий, а также средством координации холонов и коалиций. Взаимодействие с онтологией реализуют специализированные агенты. Настройка приоритетов критериев осуществляется через весовые коэффициенты, что повышает адаптивность и управляемость системы. Снижение когнитивной нагрузки на лиц, принимающих решения, достигается за счѐт онтологического отсечения несогласованных альтернатив и предустановленных правил. Особенно выражены данные эффекты при увеличении дефицита ресурсов и жѐсткости ограничений к создаваемому плану. Результаты апробации системы позволяют сделать вывод о возможном уменьшении времени планирования, увеличении равномерности распределения нагрузки производственного персонала и повышении точности соблюдения бюджетных ограничений при планировании работ. Практическая значимость заключается в ускорении подготовки и повышении точности планов производственных работ, уменьшении когнитивной нагрузки на лицо, принимающего решения, при планировании работ сотрудников малых и средних производственных предприятий.
Онтологическая модель, мультиагентная система, поддержка принятия решений, когнитивная система, планирование работ
Короткий адрес: https://sciup.org/170211641
IDR: 170211641 | УДК: 004.04 | DOI: 10.18287/2223-9537-2026-16-1-139-151
Ontological model of work planning processes at manufacturing enterprises within a multi-agent decision support system
This paper presents an ontological model of work planning processes at manufacturing enterprises, integrated into a multi-agent decision support system based on a modular approach. The multi-agent system utilizes a coalition-holonic architecture representing a multi-level structure of agents grouped into static holons, managed by supervisors for recurring tasks and temporary coalitions, managed by coordinating agents for solving complex tasks. The ontology serves as a shared semantic space and a knowledge source for agents, ensuring cognitive coherence of their actions and serving as a means of coordinating holons and coalitions. Interaction with the ontology is implemented through specialized agents. The adjustment of decision criteria priorities is performed via weighting coefficients, which enhances the adaptability and controllability of the system. The cognitive load on decision makers is reduced through the ontological elimination of inconsistent alternatives and predefined rules. These effects are particularly pronounced with increasing resource scarcity and stricter constraints imposed on the generated plan. The results of the system's pilot testing suggest potential reductions in planning time, a more even distribution of workload among production personnel, and improved compliance with budget constraints during work planning. The practical significance of the proposed approach lies in accelerating the preparation and increasing the accuracy of production work plans, and reducing the cognitive load on decision makers when planning work for employees of small and medium-sized manufacturing enterprises.
Текст научной статьи Онтологическая модель процесса планирования работ на производственных предприятиях в мультиагентной системе поддержки принятия решений
В условиях постоянно изменяющейся информационной среды, дефицита времени, наличия множества критериев эффективности и высокой степени неопределённости исходных данных задачи планирования работ (ПР) на производственных предприятиях (ПП) представляют собой сложный интеллектуальный процесс. Следствие является высокая когнитивная нагрузка лиц, принимающих решения (ЛПР) [1]. Системы поддержки принятия решений (СППР), основанные на детерминированных критериях, жёстких алгоритмах и статических моделях, недостаточно учитывают специфику когнитивных процессов ЛПР. Существует потребность в СППР, способных адаптироваться к изменениям среды и понижать когнитивную нагрузку на ЛПР. Применение онтологий позволяет формализовать знания о предметной области (ПрО), повысить гибкость и адаптивность управления, снизить когнитивную нагрузку на ЛПР, в т.ч. из-за схожести с ментальными моделями деятельности человека [2-4].
Целью данного исследования является разработка онтологической модели (ОМ) процесса ПР на ПП в мультиагентной системе (МАС), обеспечивающей поддержку решений с учётом сложности многокритериальных задач.
1 Формализация задачи планирования работ
В работе рассматривается ПП, выполняющее множество проектов (контрактов) C = { C 1 , C 2 , ..., C p } в определённом плановом периоде, делящемся на месяцы и представляющем собой множество T = { T 1 , T 2 , ..., T c }. Каждый контракт C i - это выпуск одного или нескольких конечных продуктов или оказания услуг. В данной задаче принято, что результаты деятельности ПП представляются множеством продуктов P = { P 1 , P 2 , ..., P d }. Для каждого продукта P j существует множество операций O ij = { O ij 1 , O ij 2 , ., O ijo }. Каждая операция O ijk характеризуется трудоёмкостью L ijk - объёмом трудовых затрат (нормо-часов), необходимых для её выполнения. Набор операций может иметь технологические или логические отношения предшествования, при которых O a < O b означает необходимость завершить операцию O a до начала O b . Для выполнения операций O ijk имеется множество ресурсов R = { R 1 , R 2 , ., R y }. Ресурсом в данном случае является рабочее время отдельных работников определённой квалификации, участвующих в выполнении данной операции O ijk . Каждый ресурс R n обладает календарём доступности: в каждый дискретный период планирования T ресурс R n может быть использован в размере y 'nt не более заранее задаваемого объёма норма-часов ynt. При этом каждый y nt обладает заранее задаваемой стоимостью S nt .
Решение задачи планирования заключается в определении:
-
■ распределения ресурсов R по всем требуемым операциям O ;
-
■ временного расписания выполнения операций на задаваемом горизонте планирования.
В условиях дискретного времени решение может быть представлено как набор бинарных переменных:
Y (n, ^ - I
Xijk =
-
1, если операция O ijk начинается в период t на ресурсе R n ,
-
0, иначе.
Решение должно удовлетворять следующим ограничениям:
-
■ суммарные выделенные ресурсы на каждую операцию O ijk должны быть равны трудоёмкости L ijk ;
-
■ для любого ресурса R n в каждом периоде T t суммарная нагрузка от всех назначенных операций не превосходит доступного R i ;
-
■ соблюдение отношения предшествования;
-
■ соблюдение заданных требований по периоду начала и окончания выполнения операций;
-
■ суммарная стоимость всех используемых ресурсов R должна находиться в рамках задаваемых границ бюджета: Втinijk < Ine^terVnty'n) < Bmaxijk.
В рассматриваемых условиях ПР можно сформулировать следующие критерии оптимальности f:
-
■ для каждой C i :
^тт^^тах^ 2
fi - минимизация отклонения от целевого бюджета контракта Вaargеt f'i - максимизация выполнения контракта внутри целевого периода выполнения TARGET; f"i - максимизация равномерности распределения нагрузки между R;
-
■ для каждого P ij :
^nzin, • • + ^тпах • *
fj - минимизация отклонения от целевого бюджета продукта Вtargеt.. = ---1—^-----;
f"y - максимизация выполнения продукта внутри целевого периода выполнения T TARGETij ; f'"ij - максимизация равномерности распределения нагрузки между R ;
-
■ для каждого O ijk :
f jk - минимизация отклонения от целевого бюджета операции Вaar gеt = ---^---—;
fjk - максимизация выполнения операций внутри целевого периода выполнения T TARGETijk ; f"jk - максимизация равномерности распределения нагрузки между R .
В зависимости от выбранного метода многокритериальная задача может иметь разную целевую функцию. Например, используя метод линейной свёртки критериев, можно получить функцию: = = тax^l=1Wff.+ ^i=1Wff ''.+ Sf=iWf f'''.), где Wb - вес критерия соответствия целевому бюджету, Wt - вес критерия соответствия целевому периоду, Wc - вес критерия равномерности распределения нагрузки.

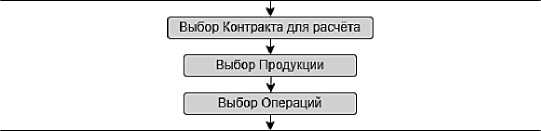

В общей схеме процесса ПР действия ЛПР и мультиагентной СППР можно разделить на следующие категории (см. рисунок 1), совершаемые: при первичном запуске или при каждом расчёте; ежемесячно или по мере необходимости.
| Определение пользовательских ролей j
Обновляется ежемесячно
Регистрация пользователей
[ Ввод данных по Периодам |
[Ввод данных по Группам работников| [ Ввод данных по всем Контрактам ]
При каждом расчете
Обновлять по мере необходимости
Ввод данных по [ всем Работникам |
Ввод данных по доступному времени в месяце у каждого Работника
Ввод данных по всему перечню Продукции/этапов
Ввод данных по всем Операциям
Необходимо делать лишь на старте проекта
Автоматический процесс зматизированный процесс

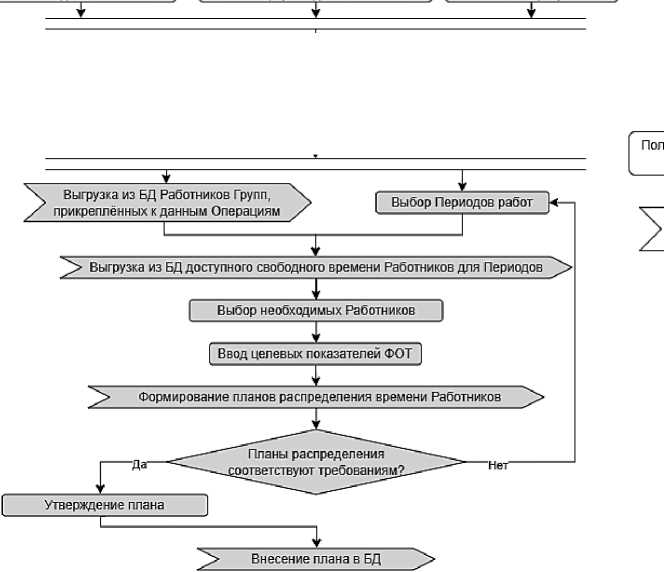

Рисунок 1 - Алгоритм работы лица, принимающего решение, в мультиагентной СППР
I Ввод данных по стоимости часа каждого Работника
Эти категории действий образуют сквозную цепочку: результаты действий, выполняемых при первичном запуске, становятся входными данными для ежемесячных процедур, а отклики на события «по мере необходимости» вызывают перерасчёты, выполняемые системой при каждом прохождении алгоритма.

IDEF0 -диаграмма (см. рисунок 2) переносит эту цепочку в терминологию « Input – Control – Output – Mechanism », демонстрируя действия ЛПР, точки передачи данных и механизмы управления на каждом этапе работы.
распределений по изделиям
Данные (Название, 13 -тип, заказчик .1 даты нач. и конца)
j । _Тскутие договора
(сок Продуктов-
Формирование
Определение
Раб.
pic01НИКОЕ
Работников по периодам
Групп Работников
А4
Распределение сотрудников по функциональным ----,
18 — Перечень
Работников Данные (ФИО.
19—ДОЛЖНОСТЬ.—► таб. номер, прим.)
контрактов
Формирование перечня Продуктов для каждого Контракта
। Данные по Операциям для каждого Продукта (Название, длительность)
Формирование перечня Операций для каждого Продукта с указанием трудоемкости и Групп работников
Создание планов распределения по Продуктам
Формирование
Определение планируемого времени и
Итоговый отчет с общим планом по периоду
Плановое время стоимость час? Работников
Формирование итогового отчёта с результатами планир станин по со ответ ствующеьу
Производственный
Рисунок 2 – Схема процесса планирования работ с помощью мультиагентной СППР
Задача ПР относится к слабоструктурированным и трудноформализуемым. Когнитивная сложность в данном контексте проявляется в необходимости восприятия большого объёма информации о производственном процессе, понимания взаимосвязей, в прогнозировании последствий решений и оперативном перестроении плана при вносимых изменениях. Когнитивная сложность задачи ПР характеризуется следующими метриками:
-
■ перцептивная нагрузка - объём и гетерогенность информации, актуальной для ЛПР, формально оцениваемые по подграфу ОМ, релевантному текущему контексту выбора: крегс = 1^1 + 1^1, где Vs , Es - множества вершин и рёбер подграфа;
-
■ нагрузка памяти - число одновременно активных ограничений и правил, влияющих на решение: kwm = Е геь wr, где L - множество ограничений, wr - «когнитивный вес» ограничения;
-
■ комбинаторная сложность выбора - мощность множества альтернатив А и их неопределённость: к с 0 т ь = 1 А1.
С целью повышения прозрачности процесса принятия решения и повышения уровня когнитивной поддержки ЛПР, предлагаемое решение должно предоставлять ЛПР:
-
■ ОМ всех сущностей и взаимоотношений ПрО;
-
■ возможность воздействия на получаемые решения, например, с помощью выбора критериев и весов для них;
-
■ возможность осуществлять выбор среди нескольких альтернативных вариантов;
-
■ возможность динамической адаптации параметров расчёта, влияющих на получаемые планы работ, исходя из контекста каждой рассматриваемой задачи;
-
■ объяснение получаемых решений.
2 Онтологическая модель процесса планирования
Онтология в контексте информационных систем определяется как формальное описание ПрО в понятной для всех участников процесса форме [5]. Внесённые уточнения [6, 7] опре- деляют онтологию как:
-
■ формальную модель ПрО (множество классов и отношений);
-
■ аксиомы и правила, обеспечивающие возможность контроля целостности знаний;
-
■ однозначно интерпретируемый всеми пользователями и системными компонентами словарь, представленный в виде помеченного графа, отражающего логические связи между элементами.
Онтология обеспечивает повторное использование знаний, позволяя разработать обобщённую структуру и специализировать её под разные ПрО. Так, в работах [8, 9] рассматривается использование онтологий для формализации знаний о производственных процессах в МАС. Такая онтология является примером обобщённой структуры, что позволяет на её основе сформировать конкретную модель с учётом особенности задачи. Наличие формальной структуры знаний облегчает идентификацию ключевых параметров и взаимосвязей между ними, помогая ЛПР принимать решения быстрее и с меньшими усилиями [10].
В данной работе используется редактор онтологий Pro égé 1 . Среди основных сущностей онтологии ПР можно выделить следующие классы (см. рисунок 3): Контракт, Продукт, Операция, Ресурс, Группа работников, Работник, Тариф работника, Период, План.

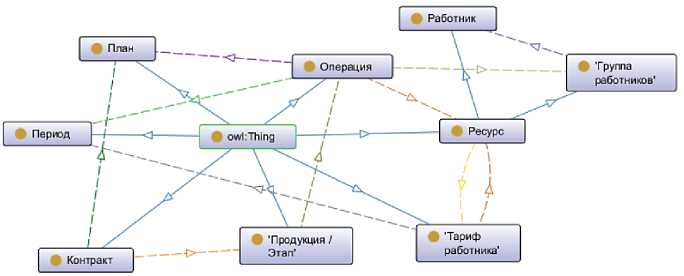

Приведённые классы образуют иерархическую структуру: Контракт включает один или несколько Продуктов, каждый Продукт выполняется множеством Операций, а каждая Операция потребляет определённые Ресурсы, которые представляют собой Работников, объединённых в Группы по
Рисунок 3 – Диаграмма классов для задачи планирования работ
принципу возможности их взаимозаменяемости в рамках определённых Операций.
Для каждого класса формируется набор атрибутов, хранящих характеристики экземпля- ров, и указываются связи-отношения между выявленными основными сущностями онтологии (см. рисунок 4).
Новизна предлагаемой ОМ заключается в выделении специальных классов и атрибутов, отражающих когнитивные требования ЛПР на ПП. В отличие от существующих решений предложенная ОМ может включать параметры, связанные с когнитивной нагрузкой и удоб-
1 Pro égé – свободный, открытый редактор онтологий и фреймворк для построения баз знаний.
ством восприятия информации, например, параметры выбора критериев и весов критериев, наличие альтернативных решений.
ОМ, представленная таким образом, носит когнитивный характер - она близка к тому, как ЛПР описывало бы процесс ПР с использованием ПрО, выражая набор своих суждений о ней терминами данной онтологии. Эксперт может пополнять онтологию новыми сущностями, отношениями и атрибутами, а система может объяснять решения, опираясь на понятия из модели. Пользователь может взаимодействовать с системой через интерфейс, оперирующий заложенными онтологическими понятиями.
■ длительность, периоды
■ 'длительность, периоды' Domain Операция
▼ ■дедлайн
■дедлайн Domain Контракт
■ имеет операцию
■ 'имеет операцию' Range Операция
▼ ■может выполняться группой
■ 'может выполняться группой' Domain Операция
заказчик
■ заказчик Domain Контракт
■ назначена на период
■ 'назначена на период' Domain Операция
▼ ф Контракт
■ Контракт rdfs label "ContracT@en
•Class Контракт
г 1 Операция
#CL Операция
■ Операция rdfs:lat)el 'Operation'@en
■ Операция rdfe:label "Операция’@ги
Контракт rdfslabel "Контракт' @hj
' ■ требует ресурс
■ Требует ресурс Domain Операция
▼ ■приоритет
■ приоритет Domain Контракт
■ трудоемкость, н-ч
■ Трудоёмкость, н-ч* Domain Операция
реализуется планом
■ реализуется планом' Domain Контракт
▼ ■часть плана
■ часть плана* Domain Операция
а)
в содержит продукцию
■ содержит продукцию' Domain Контракт
б)
Рисунок 4 - Примеры отношений между классами и атрибуты для класса: (а) «Операция» и (б) «Контракт»
3 Интеграция онтологии с мультиагентной системой
Онтология участвует в работе МАС, обеспечивая когнитивную согласованность действий агентов, оперирующих понятиями, определёнными в ней и использующих её как общий источник знаний о ПрО.
Среди подходов к интеграции онтологии в МАС можно выделить следующие.
-
■ Онтология в виде централизованной базы знаний, доступной всем агентам [8] (в таком случае выделяется специализированный агент, отвечающий за взаимодействие с онтологией: хранение экземпляров классов, выполнение запросов и внесение изменений).
-
■ Трёхуровневая система, включающая следящие слои (такая концепция устраняет информационную разрозненность путём приведения данных к единому онтологическому виду):
-
■ онтологический слой (общая информационная модель, обеспечивающая согласованное хранилище данных о продукте и процессах);
-
■ слой взаимодействия агентов (коммуникационный центр, через который модули обмениваются данными на основе онтологии);
-
■ слой имитационных агентов (набор программных агентов, моделирующих поведение рассматриваемых логистических субъектов) [11].
-
■ Модульный подход, основанный на специализации каждого агента под этапы процесса ПР, в котором онтологии представляют семантическое поле для всех агентов, обеспечивая совместимость гетерогенных знаний [12] (создание базовой онтологии с потенциальным расширением на новые ПрО, что позволяет уменьшить трудоёмкость и сроки разработки подобных систем [13]).
-
■ Подход с использованием онтологии для оценки «аргументов» и согласования действий агентов, подкрепляющий результаты работы агентов формальными доказательствами, заложенными в онтологию [14].
Условия данной задачи релевантны модульному подходу с потенциальным расширением. Модульная архитектура позволяет не перегружать информацией каждого агента в МАС, что упрощает разработку и тестирование, а также увеличивает скорость её работы. При этом оставляя возможность перейти от текущего пакетного планирования по каждой отдельно взятой Операции к более гибкому и масштабируемому подходу, позволяющему минимизировать потери при перепланировании [15].
Концептуальная схема отображения основных классов разработанной онтологии на типы программных агентов заключается в следующем: каждому ключевому объекту планирования соответствует программный агент, наделённый определёнными целями и поведением. Онтология служит общим информационным пространством для агентов: все агенты оперируют одними понятиями и информацией, получаемой из онтологической базы знаний в соответствии со своей специализацией [16].
Исходя из данной схемы и параметров задачи ПР, предлагается использовать многоуровневую коалиционно-холоническую агентную архитектуру. Каждый холон представляет собой автономную группу агентов, которые могут использовать специализированные части общей онтологии для решения своих задач, координируясь общим агентом-супервизором, который отвечает за взаимодействие холона с другими холонами и коалициями. Такая структура позволяет раскрыть основные преимущества МАС:
-
■ распределённые вычисления - агенты могут создавать краткосрочные группы (коалиции) с целью решения
сложных задач, используя параллельные вычисления несколькими агентами одновременно;
-
■ масштабируемость - выстраиваемая иерархия вложенности холонов даёт возможность верхнеуровневым холонам, например холонам агентов «Контракт», группировать и управлять количеством и работой холонов агентов «Продукт». Такая иерархия позволяет наращивать вычислительную мощность программы, увеличивая параллельность вычислений путём добавления новых низкоуровневых холонов, решающих локальные задачи, а также добавлять новые сущности в рамках существующей конфигурации холонов без полного пересмотра всего алгоритма работы.

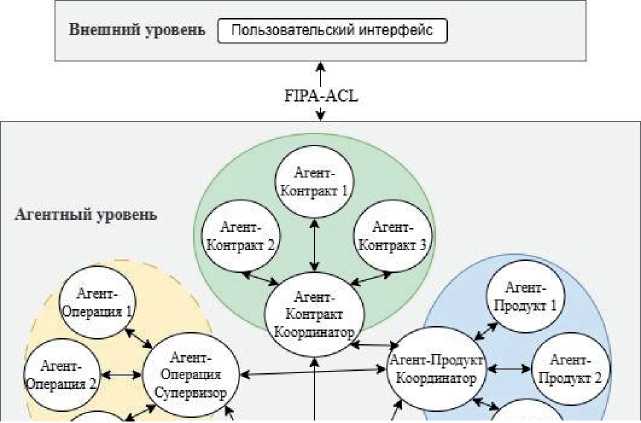

Схема интеграции онтологии с МАС представлена на рисунке 5: ОМ; холоны, управляющиеся агентами-координаторами; коалиция агентов, создаваемая аген- том-супервизором, и их взаимосвязь посредством общей
Рисунок 5 - Схема интеграции онтологии с мультиагентной системой
онтологии знаний, с которой взаимодействуют специальные API-агенты, отвечающие за работу с отдельными частями он- тологии, согласно их специализации.
4 Апробация модели
Апробация ОМ в МАС выполнялась путём сопоставления двух вариантов процесса ПР:
-
■ базового , в котором ЛПР разрабатывает план, используя справочники и последовательный просмотр ограничений без семантического отсечения несогласованных решений;
-
■ интеграционного , в котором МАС с ОМ создают единое семантическое пространство ПрО, осуществляется фильтрация альтернатив и предоставляется возможность управления ограничениями с помощью весовых коэффициентов W b , W t и W c .
Для обоих вариантов применялись одинаковые наборы тестовых исходных данных и сценарии изменений. Исходные данные разделены на две типовые категории по их мощности: малые и средние (см. таблицу 1).
Таблица 1 – Основные параметры тестовых данных
|
Набор данных |
Количество Операций |
Число Работников |
Количество Периодов |
Отношение длительности Операций к доступному времени Работников, % |
|
Средний А |
25 |
22 |
6 |
21 |
|
Средний Б |
25 |
22 |
9 |
9 |
|
Малый А |
12 |
12 |
3 |
37 |
|
Малый Б |
12 |
12 |
3 |
49 |
В эксперименте принимали участие специалисты, выполняющие ПР в рамках своей профессиональной деятельности на предприятии оборонно-промышленного комплекса. Каждый участник проводил оба варианта планирования со случайным порядком режима выполнения задач. Предоставлялась тренировочная сессия для ознакомления с интерфейсом, а для исключения влияния накопительного утомления между сессиями предусматривались перерывы. После завершения каждого варианта планирования фиксировались значения следующих показателей эффективности получаемого решения (см. таблицу 2):
-
■ время подготовки плана T plan (минут) - затрачиваемое время на формирование плана при заранее подготовленных исходных данных;
-
■ критерии оптимальности плана: f , f' и f” ;
-
■ количество перегрузок Работников N over - среднее арифметическое от количества перегрузок Работников в данном режиме у всех участников.
Таблица 2 – Полученные показатели эффективности двух вариантов процесса планирования работ
|
Набор данных |
Метод |
T plan , минут |
. f , % |
. Г , % |
f” , % |
over |
|
Средний А |
Базовый |
91 |
2,1 |
100 |
94,3 |
0,4 |
|
МАС с ОМ |
3 |
0,9 |
100 |
97,6 |
0 |
|
|
Средний Б |
Базовый |
82 |
3,5 |
100 |
93,1 |
0 |
|
МАС с ОМ |
3 |
1 |
100 |
96,9 |
0 |
|
|
Малый А |
Базовый |
30 |
1,2 |
100 |
94,3 |
0 |
|
МАС с ОМ |
2 |
0,3 |
100 |
98,1 |
0 |
|
|
Малый Б |
Базовый |
55 |
1,9 |
100 |
82,8 |
1,2 |
|
МАС с ОМ |
2 |
1,4 |
100 |
93,6 |
0 |
По представленным в таблице 2 результатам можно сделать следующие выводы:
-
■ наибольший эффект от использования МАС с ОМ виден на времени подготовки плана;
-
■ несмотря на близкие к минимальным значениям базовые показатели f , все сценарии МАС с ОМ продемонстрировали заметную положительную динамику;
-
■ критерий соответствия срокам во всех сценариях достиг максимального значения в связи с тем, что все ЛПР ориентировались в первую очередь на него;
-
■ показатель равномерности распределения стабилен в условиях разброса времени доступности работников;
-
■ небольшое количество перегрузок, встречавшееся в базовых сценариях, в варианте МАС с ОМ сведены до нуля за счёт встроенных в ОМ ограничений на наличие перегрузок.
Помимо технической эффективности, в задаче снижения когнитивной нагрузки необходимо учитывать и оценку влияния МАС непосредственно на ЛПР. Для этого использовался метод субъективной оценки рабочей нагрузки NASA TLX, включающий набор шкал, по которым пользователь оценивает умственную и физическую нагрузки, нехватку времени, каче- ство выполнения задачи, сложность и уровень стресса [17]. Данный метод показал достаточную достоверность в исследованиях когнитивной нагрузки в сравнении с более глубокими тестами [18-20]. В данном тестировании использовалась его сокращённая версия RAW-TLX без физической нагрузки, где каждому из пяти факторов соответствовала десятибалльная шкала от «очень низкий» (1) до «очень высокий» (10) (кроме качества выполнения задачи, которое оценивается инвертированной шкалой), а итоговый индекс рассчитывался как среднее арифметическое всех параметров [21]. Опросник заполнялся участниками сразу после выполнения задания в каждом из режимов (см. рисунки 6 и 7).
а)
б)

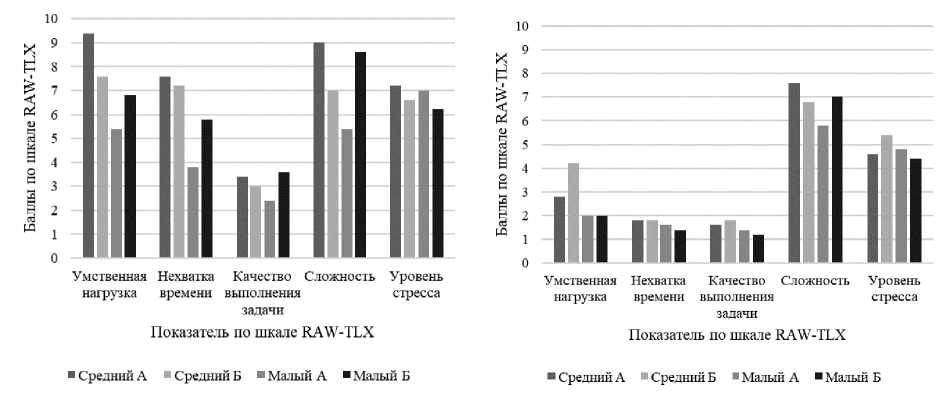

Рисунок 6 – Результаты субъективной оценки методом RAW-TLX : (а) Базовый вариант и (б) МАС с ОМ
Можно отметить, что на сценариях с высокой дефицитностью ресурсов и более жёсткими ограничениями по Периодам преимущество МАС возрастало, что объясняется онтологическим отсечением несогласованных альтернатив, снижающим объём рассматриваемых альтернатив и число итераций. Данный эффект позволяет снизить и . Этот эффект проявляется и при увеличении объёма входных данных, помогая преодолеть комбинаторный рост числа вариантов, характерный для централизованных алгоритмов управления [16]. При этом снижается за счёт установленных по умолчанию правил разработанной ОМ, так как ЛПР освобождается от необходимости удерживания в своей
Базовый вариант МАСсОМ
Показатель по шкале RAW-TLX
■ Средний А ■ Средний Б ■ Малый А ■ Малый Б
Рисунок 7 – Интегральный показатель субъективной оценки рабочей нагрузки методом RAW-TLX
памяти данных правил и может сосредото читься на более важных элементах принятия решений.
Таким образом, можно отметить, что ОМ процесса ПР в сочетании с МАС позволила уменьшить комбинаторную сложность выбора, перцептивную нагрузку и нагрузку памяти ЛПР, при этом повысив основные метрики эффективности решения в сравнении с базовым вариантом процесса ПР.
Заключение
Разработана оригинальная ОМ процесса ПР на ПП, интегрированная в мультиагентную СППР и учитывающая когнитивную нагрузку на ЛПР.
Формализация процесса многокритериального ПР позволило определить требования к разрабатываемой СППР, а предложенная ОМ послужила единым информационным пространством, описывающим ключевые сущности и их взаимосвязи. Модульный подход, основанный на фрагментации онтологии в зависимости от специализации агентов, позволяет расширять данную модель и облегчить разработку СППР.
Разработанная модель отличается от существующих аналогов более глубоким учётом когнитивных аспектов ПР и адаптивностью. Показана возможность интеграции онтологии с коалиционно-холонической архитектурой МАС.
Практическая значимость полученных результатов подтверждается возможностью применения модели на ПП и успешно прошла апробацию в оборонно-промышленном комплексе при составлении расписаний работ сотрудников.
ОМ процесса ПР в сочетании с мультиагентной СППР позволяет эффективно решать задачи разработки оптимальных планов в динамических условиях с учётом нескольких критериев.
