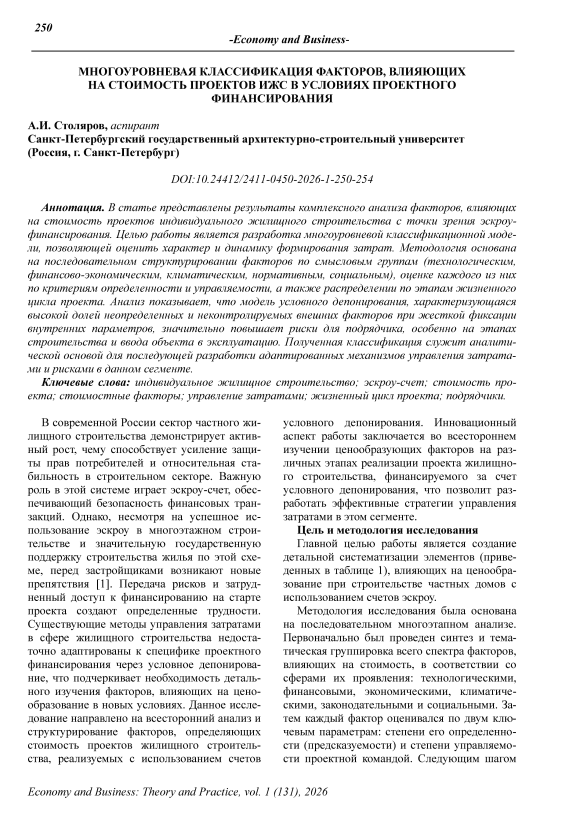

Многоуровневая классификация факторов, влияющих на стоимость проектов ИЖС в условиях проектного финансирования
Автор: Столяров А.И.
Журнал: Экономика и бизнес: теория и практика @economyandbusiness
Статья в выпуске: 1 (131), 2026 года.
Бесплатный доступ
В статье представлены результаты комплексного анализа факторов, влияющих на стоимость проектов индивидуального жилищного строительства с точки зрения эскроу-финансирования. Целью работы является разработка многоуровневой классификационной модели, позволяющей оценить характер и динамику формирования затрат. Методология основана на последовательном структурировании факторов по смысловым группам (технологическим, финансово-экономическим, климатическим, нормативным, социальным), оценке каждого из них по критериям определенности и управляемости, а также распределении по этапам жизненного цикла проекта. Анализ показывает, что модель условного депонирования, характеризующаяся высокой долей неопределенных и неконтролируемых внешних факторов при жесткой фиксации внутренних параметров, значительно повышает риски для подрядчика, особенно на этапах строительства и ввода объекта в эксплуатацию. Полученная классификация служит аналитической основой для последующей разработки адаптированных механизмов управления затратами и рисками в данном сегменте.
Индивидуальное жилищное строительство, эскроу-счет, стоимость проекта, стоимостные факторы, управление затратами, жизненный цикл проекта, подрядчики
Короткий адрес: https://sciup.org/170212572
IDR: 170212572 | DOI: 10.24412/2411-0450-2026-1-250-254
Multi-level classification of factors affecting the cost of individual household projects under project financing
The article presents the results of a comprehensive analysis of the factors affecting the cost of individual housing construction projects in terms of escrow financing. The aim of the work is to develop a multi-level classification model that makes it possible to assess the nature and dynamics of cost formation. The methodology is based on the consistent structuring of factors by semantic groups (technological, financial, economic, natural, geographical, regulatory, social), the assessment of each of them according to the criteria of certainty and manageability, as well as the distribution by stages of the project life cycle. The analysis demonstrates that the escrow financing model, characterized by a high proportion of uncertain and uncontrollable external factors with rigid fixation of internal parameters, significantly increases risks for the contractor, especially at the stages of construction and commissioning of the facility. The resulting classification serves as an analytical basis for the subsequent development of adapted cost and risk management mechanisms in this segment.
Текст научной статьи Многоуровневая классификация факторов, влияющих на стоимость проектов ИЖС в условиях проектного финансирования
В современной России сектор частного жилищного строительства демонстрирует активный рост, чему способствует усиление защиты прав потребителей и относительная стабильность в строительном секторе. Важную роль в этой системе играет эскроу-счет, обеспечивающий безопасность финансовых транзакций. Однако, несмотря на успешное использование эскроу в многоэтажном строительстве и значительную государственную поддержку строительства жилья по этой схеме, перед застройщиками возникают новые препятствия [1]. Передача рисков и затрудненный доступ к финансированию на старте проекта создают определенные трудности. Существующие методы управления затратами в сфере жилищного строительства недостаточно адаптированы к специфике проектного финансирования через условное депонирование, что подчеркивает необходимость детального изучения факторов, влияющих на ценообразование в новых условиях. Данное исследование направлено на всесторонний анализ и структурирование факторов, определяющих стоимость проектов жилищного строительства, реализуемых с использованием счетов условного депонирования. Инновационный аспект работы заключается во всестороннем изучении ценообразующих факторов на различных этапах реализации проекта жилищного строительства, финансируемого за счет условного депонирования, что позволит разработать эффективные стратегии управления затратами в этом сегменте.
Цель и методология исследования
Главной целью работы является создание детальной систематизации элементов (приведенных в таблице 1), влияющих на ценообразование при строительстве частных домов с использованием счетов эскроу.
Методология исследования была основана на последовательном многоэтапном анализе. Первоначально был проведен синтез и тематическая группировка всего спектра факторов, влияющих на стоимость, в соответствии со сферами их проявления: технологическими, финансовыми, экономическими, климатическими, законодательными и социальными. Затем каждый фактор оценивался по двум ключевым параметрам: степени его определенности (предсказуемости) и степени управляемости проектной командой. Следующим шагом было распределение всех проанализированных факторов по этапам жизненного цикла проекта - от технико-экономического обоснования до завершения, что позволило выявить точки концентрации рисков с течением времени. Заключительным этапом стала интерпретация полученных данных в контексте конкретных ограничений условного финансирования, которая позволила понять, как ограниченный бюджет и временные рамки этого механизма трансформируют влияние выяв- ленных факторов и рисков на конечную экономику проекта.
Классификация влияющих факторов
Изначально широкий спектр выявленных факторов был сгруппирован по тематическим категориям, отражающим основные сферы их проявления: технологические, финансово экономические, климатические, законодательные и социальные. Такое распределение позволило точно определить источники влияния на финансовую оценку.
Таблица 1. Классификация факторов стоимости проекта ИЖС при эскроу-финансировании
|
Группа факторов |
Сущность и примеры |
Критерий определенно-сти/управляемости |
Этап |
|
1.Технологические |
Внутренние решения по материально-технической основе проекта. Примеры: выбор материалов и конструкций, технологии строительства, квалификация персонала, уровень механизации, контроль качества |
Определённые/Управляемые |
ТЭО (решения). Строительство (реализация) |
|
2.Финансово-экономические |
Внешние и внутренние переменные экономической среды. Примеры: изменение цен на материалы и работу, доступность кредита, курсы валют, налоговая нагрузка, логистические расходы, госсубсидии |
Неопределённые/Неуправляемые |
Все этапы (ТЭО, завершение строительства, постоянное давление на бюджет) |
|
3.Климатические |
Объективные условия местности и окружающей среды. Примеры: геология и рельеф участка, погодные условия, доступность коммуникаций и транспорта |
Неопределённые/Неуправляемые |
ТЭО (оценка). Строительство (влияние) |
|
4.Законодательные |
Внешние регламенты и административные процедуры. Примеры: градостроительные нормы, требования к подключению сетей, экологические стандарты, получение разрешительной документации |
Определённые/Неуправляемые |
ТЭО (проект). Сдача в эксплуатацию (проверки) |
|
5.Социальные |
Факторы рыночного и общественного контекста. Примеры: спрос на жильё в районе, престижность локации, развитость инфраструктуры, общественное мнение, демографические тренды |
Неопределённые/Неуправляемые |
ТЭО (концепция, маркетинг) |
Анализ факторов: определенность и управляемость
Для более глубокого анализа потенциала воздействия каждого элемента была применена двойная система оценки, основанная на степени ясности и контроля. Факторы, характеризующиеся высокой степенью достоверности, - это элементы, характеристики которых могут быть точно определены и приняты во внимание при разработке планов. Примерами могут служить используемые строительные материалы, действующие строительные нормы и правила или выбранная схема проектирования.
Напротив, факторы неопределенности включают элементы непредсказуемости и по- тенциального риска, такие как колебания рыночных цен, метеорологические условия во время строительства или будущие изменения обменных курсов. При этом определялась степень управляемости того или иного фактора, то есть способность проектной команды оказывать на него непосредственное влияние.
Факторы, которыми можно управлять, обычно являются внутренними - это решения, касающиеся выбора субподрядчика, контроля качества работ и использования различных технологий [9]. Неконтролируемые факторы, которые формируются под воздействием внешней среды - законодательных актов, макроэкономической ситуации, природных условий, - требуют не прямого воздействия, а адаптации к существующим условиям.
Специфика проектов с эскроу-счетами
Совместный анализ этих характеристик показал, что проекты условного депонирования, характеризующиеся жесткими бюджетными и временными ограничениями, характеризуются высокой степенью непредсказуемости. Значительная часть влияющих факторов, особенно в финансовом, экономическом и климатическом секторах, определяется как неконтролируемые и непредсказуемые [3].
Другими словами, проектная команда не может управлять ими, но она должна учитывать их вероятное воздействие, которое может быть очень значительным. К таким факторам относятся изменения стоимости строительных материалов и рабочей силы, наличие специального оборудования, геологические особенности территории, погодные условия, а также правовые нормы, регулирующие подключение к инженерным сетям. Их трудно предсказать с высокой степенью достоверности в течение длительного времени, что является существенной трудностью для точного расчета окончательной стоимости сделки условного депонирования.
Контролируемые факторы оказывают наибольшее влияние на техническую сторону и, в некоторой степени, на организацию работы компании [4]. Это включает в себя выбор материалов для строительства, используемые методы строительства, квалификацию персонала, уровень автоматизации работ, контроль за соблюдением ресурсных норм и качеством выполняемых работ, а также создание договорных отношений с субподрядчиками [2].
Эти моменты четко определены и подлежат управлению, что существенно влияет на начальные этапы - разработку концепции и дизайна. Именно на этом этапе устанавливается основная цена проекта, и ошибки в решениях, принимаемых при работе со счетами условного депонирования, практически невозможно исправить в будущем без больших финансовых потерь для подрядчика, который не в состоянии быстро что-либо изменить.
Распределение факторов и рисков по этапам проекта
Чтобы систематизировать все элементы, они были классифицированы по этапам реализации проекта: предварительные экономические расчеты (технико-экономическое обоснование), строительные работы, ввод в эксплуатацию и завершение проекта. Это позволило определить ключевые точки, где накапливаются риски, и специфику их действия на каждом временном интервале.
Таким образом, этап техникоэкономического обоснования является решающим, поскольку на нем принимаются основные решения, определяющие экономическую жизнеспособность всего предприятия. В нем преобладают факторы, требующие тщательного изучения и фиксации: от выбора материалов и технологий до анализа всех законодательных ограничений, стоимости подключения к инженерным сетям, транспортной доступности и изучения рыночной ситуации [5]. Что касается счетов условного депонирования, то любая недооценка важности деталей на данном этапе, часто усугубляемая неполной информацией о будущем земли, приводит к серьезным финансовым ограничениям на последующих этапах [6].
Самый напряженный и рискованный период времени - это сам процесс строительства. Именно на этом этапе в полной мере проявляются последствия как управляемых технических факторов (осуществимость решений, включенных в проект, степень использования автоматизированных систем, квалификация рабочей силы), так и различных непредсказуемых внешних воздействий: от погодных условий и сезонности до наличия необходимых ресурсов и нестабильность ценовой конъюнктуры. Для строительной компании, использующей счета условного депонирования, этот период сопряжен с повышенной сте- пенью риска: нехваткой оборотных средств из-за отсутствия промежуточных платежей, необходимостью покрывать растущую стои- мость строительных материалов или устранять дефекты самостоятельно, а также давлением со стороны будущих арендаторов, требования которых к срокам завершения могут увеличиться.
Ввод в эксплуатацию готового здания становится областью, регулируемой юридически установленными процедурами. Ключевые вопросы связаны с окончательным оформлением документов: наличие и правильность оформления всего пакета разрешений, соответствие строительным стандартам и требованиям регулирующих органов. Задержки или обнаруженные недостатки на этом заключительном этапе в рамках системы условного депонирования особенно опасны, поскольку они могут напрямую блокировать расчеты с застройщиком до тех пор, пока они не будут устранены, что приводит к задержке получения средств и увеличивает текущие расходы [7].
На заключительном этапе проекта основное внимание уделяется финансовым и юри- ние имеют налоговое законодательство и со гласование финансовых обязательств с контр агентами [8]. В ситуации условного финанси рования, которое изначально ограничивает финансовые возможности застройщика, любые незапланированные расходы, понесенные на предыдущих этапах, напрямую и в полной мере влияют на его конечную прибыльность.
Заключение
Исследование показывает, что при условном финансировании риски концентрируются на поздних стадиях проекта, в отличие от традиционных схем, которые допускают корректировку бюджета. Этот механизм серьезно ограничивает изменения бюджета, повышая важность первоначальных расчетов и тщательного планирования. В результате конечная экономика проекта становится все более зависимой от непредсказуемых внешних факторов. Анализ взаимосвязи между факторами и этапами жизненного цикла позволяет выявить проблемные зоны и сформировать стратегии снижения рисков, что критически важно для финансовой стабильности в условиях условного депонирования.
дическим результатам, где решающее значе-
